Warum gibt es Einschränkungen auf der Agra-Brücke?

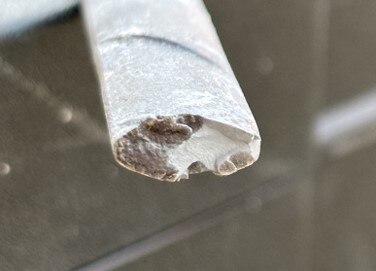

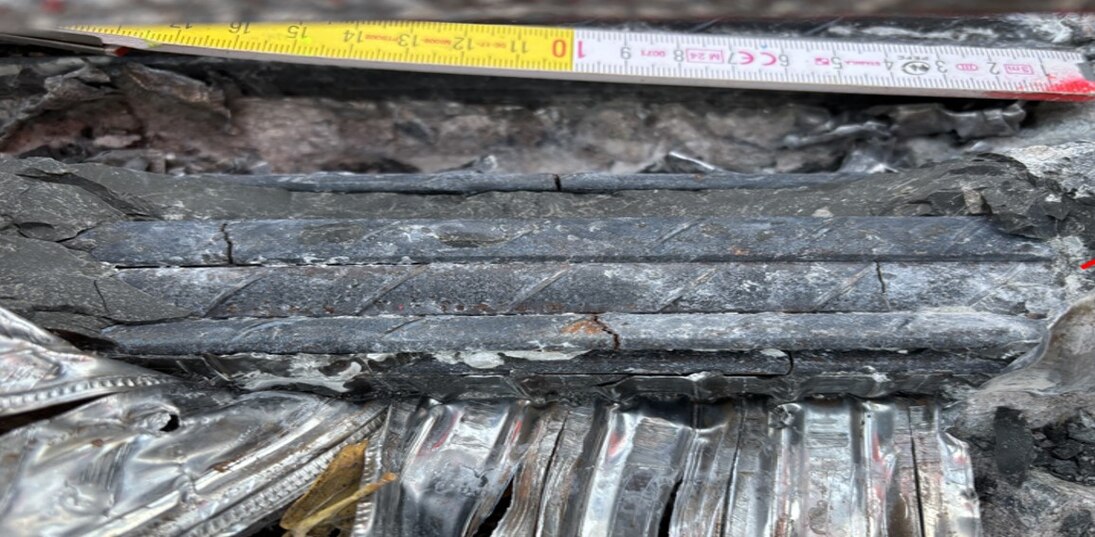

Die jüngsten Materialuntersuchungen haben gravierende Schäden im Spannstahl gezeigt. In mehreren Spanngliedern sind Drähte gerissen, weitere Anrisse wurden festgestellt. Damit ist die Standsicherheit beeinträchtigt. Um die Sicherheit der Verkehrsteilnehmer zu gewährleisten, muss die Brücke sofort entlastet werden.
Warum kommen die schweren Schäden erst jetzt ans Licht?
Der Einsturz der Carolabrücke in Dresden war eine Cäsur für den Ingenieurbau in Deutschland. In der Folge erfolgten in Sachsen eine Vielzahl Sonderprüfungen von Bauwerken, die mit Hennigsdorfer Spannstahl gebaut wurden. Dabei wurden 19 kritische Bauwerke in Sachsen ermittelt.
Zu beachten ist auch, dass bisherige Brückenprüfungen eine Öffnung der Bauwerke nicht vorsahen. Dies erfolgt erst jetzt mit den neuen Bewertungsmethoden. Deshalb ist auch erst jetzt eine Sichtbarkeit der Schäden in diesem Umfang möglich. Aber – jede neue Öffnung im Bauwerk ist auch eine potentielle Schadstelle. Die Vorschädigungen lagen im Spannstahlbereich, der bisher baulich nicht zugänglich war. Die aktuellen Untersuchungen mit Eingriff in das Bauwerk zeigen ein anderes und deutlich gravierenderes Bild als die Proben an der Unterseite 2024. Sobald diese Erkenntnisse sichtbar waren, mussten sofort Maßnahmen ergriffen werden.

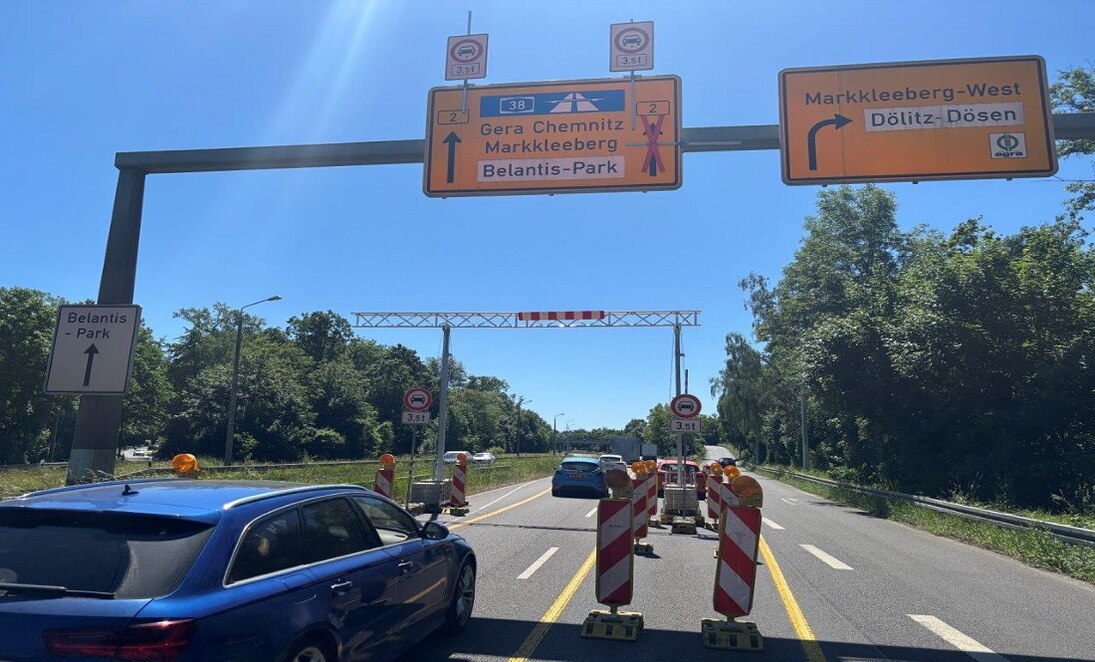

Welche Verkehrseinschränkungen gelten aktuell?
- 06.03.2026
Der gesamte Verkehr auf der Brücke verläuft auf dem östlichen Brückenzug mit jeweils einer Fahrspur pro Richtung.
- 20.11.2025

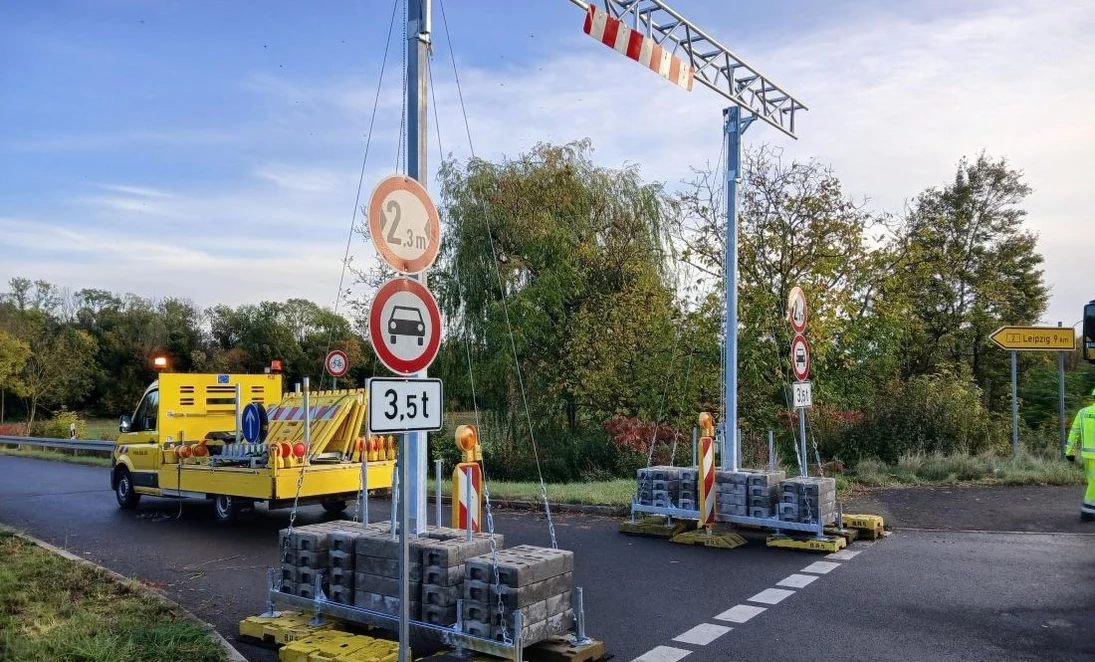

Die Beschilderung zur Begrenzung auf 3,5 Tonnen wurde aktiviert
- 18.11.2025

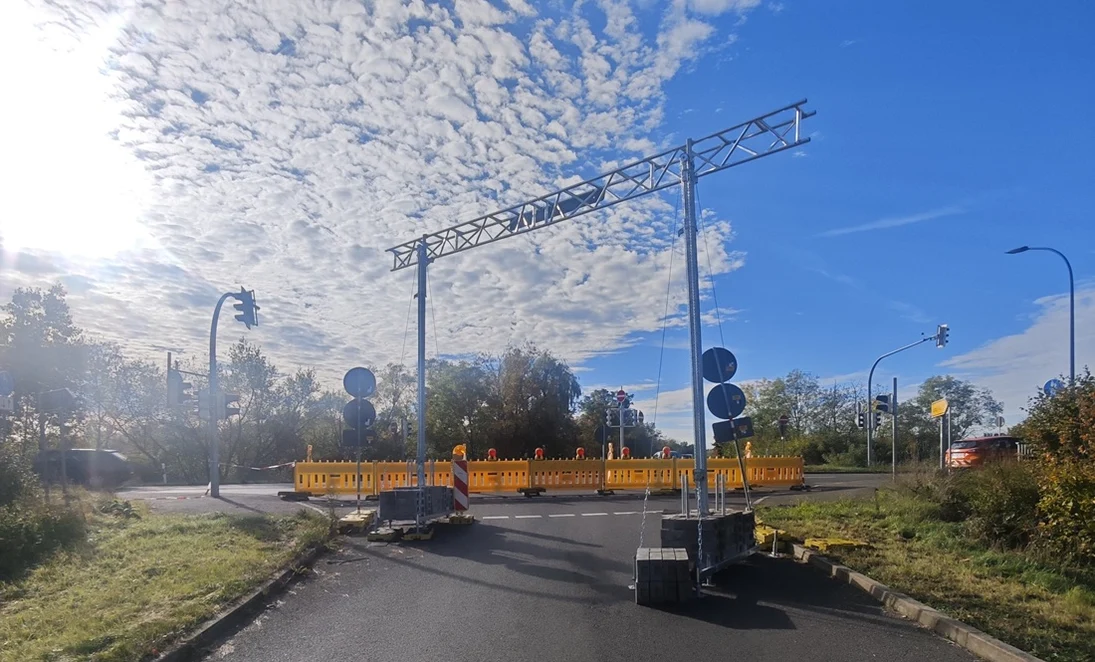

Es erfolgte die Einrichtung eines Geschwindigkeitstrichters mit einer Begrenzung auf Tempo 50.
- 14.11.2025

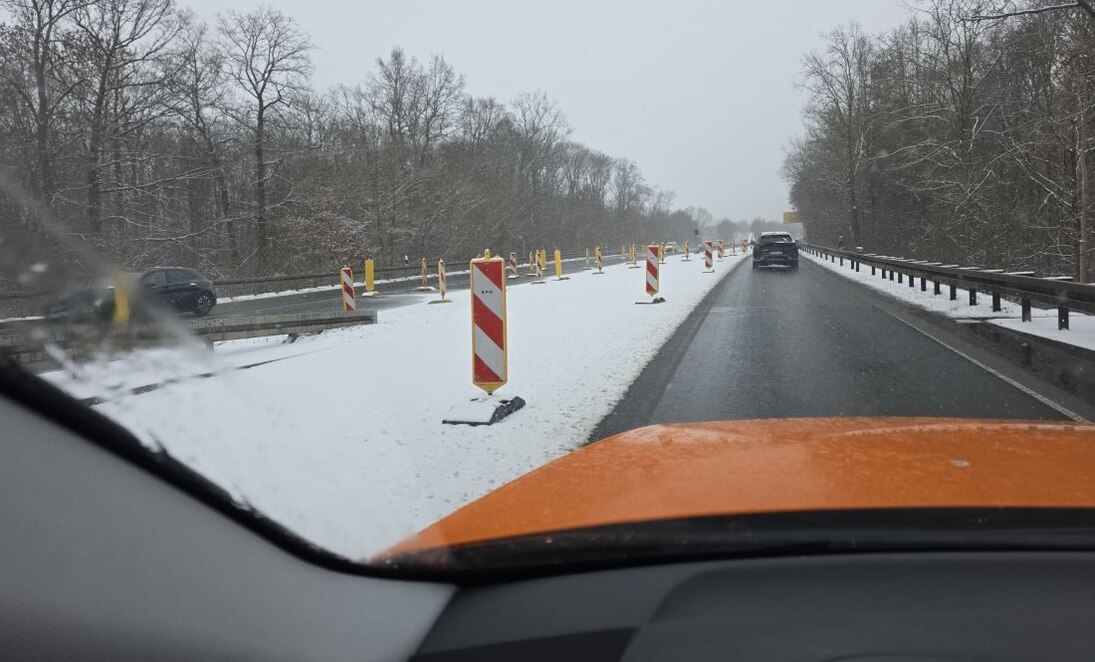

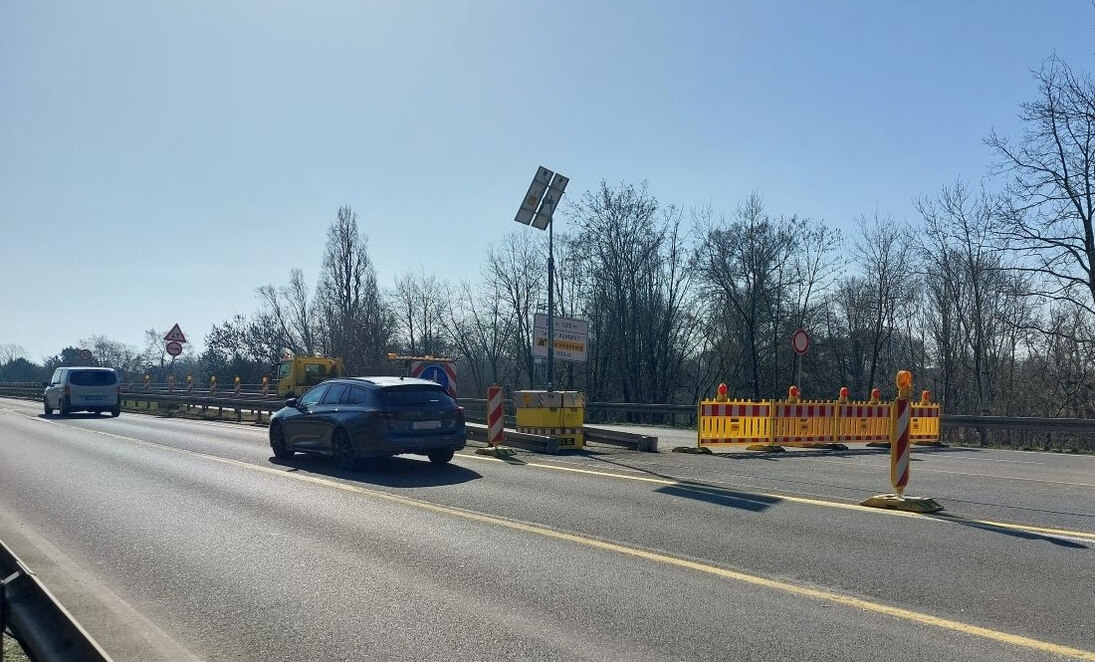

Die Brücke wurde auf jeweils einen Fahrstreifen pro Richtung reduziert.
Die Verkehrsführung wurde in enger Abstimmung mit den zuständigen Behörden eingerichtet. Der überregionale Verkehr wird über digitale Hinweisschilder bereits auf der Autobahn weiträumig informiert, während im nachgeordneten Straßennetz herkömmliche Hinweistafeln auf die Einschränkungen hinweisen. Ziel ist es, kritische Belastungen im Bereich der Brücke zu vermeiden.
Welche Maßnahmen werden aktuell umgesetzt?

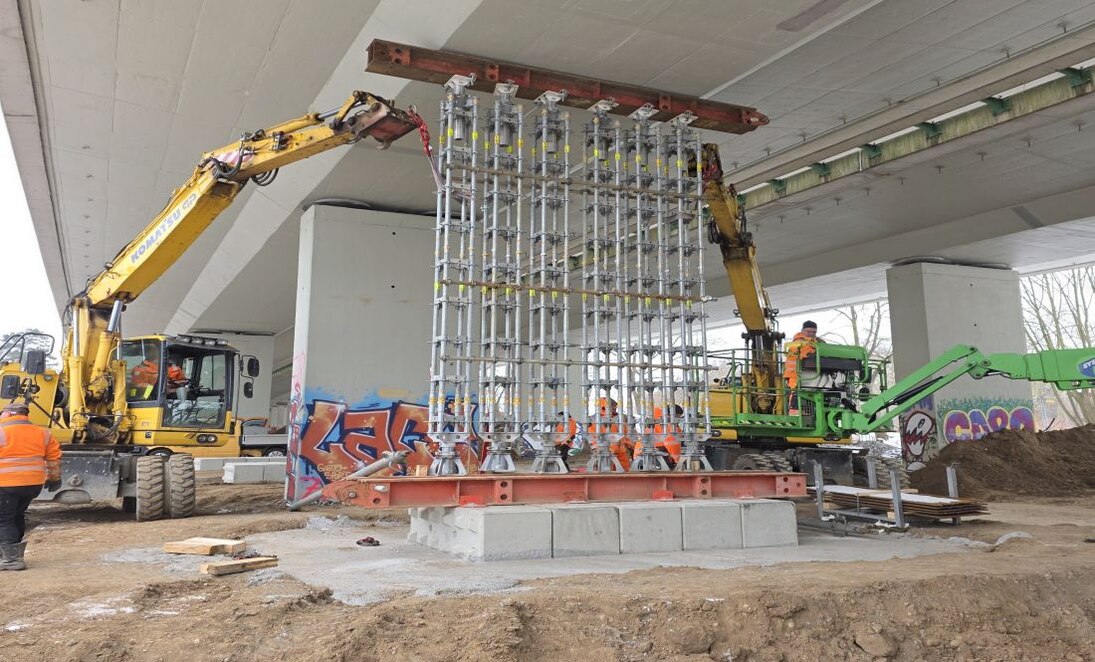

Seit dem 6. März 2026 verläuft der gesamte Verkehr auf der Agra-Brücke auf dem östlichen Brückenzug. Dem Verkehr steht damit jeweils eine Fahrspur pro Richtung zur Verfügung. Voraussetzung für die neue Verkehrsführung war eine zusätzliche Unterstützungskonstruktion. Dafür wurde innerhalb kurzer Zeit eine Konstruktion mit 408 Stützen errichtet, die die Last der Brücke von unten zusätzlich trägt und so die Standsicherheit gewährleistet.

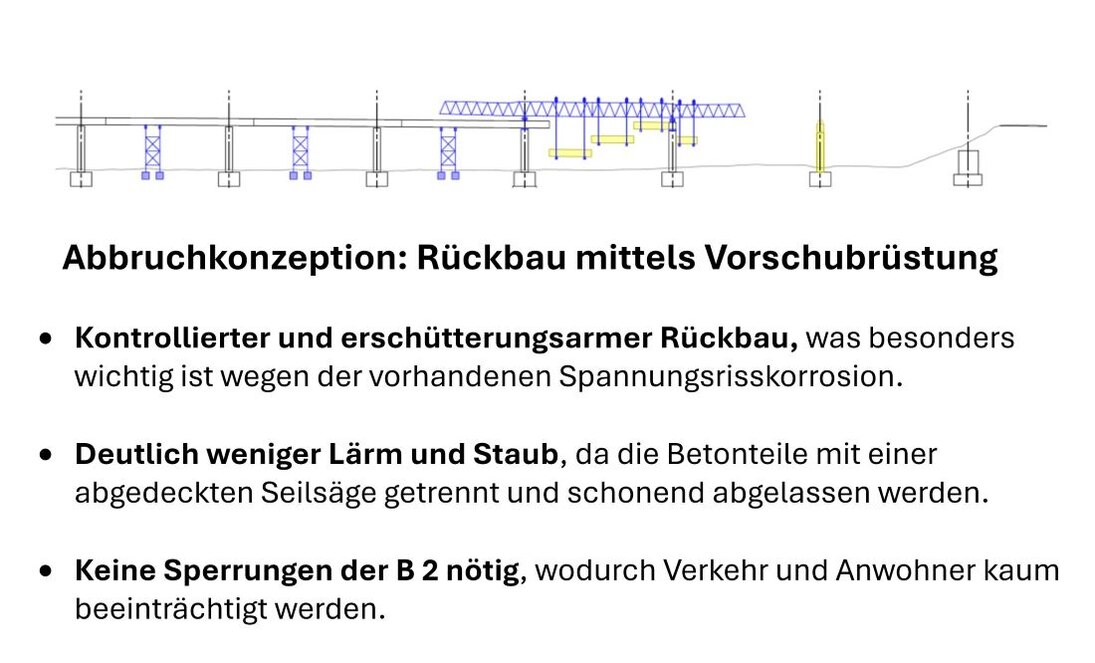

Der westliche Brückenzug ist bis auf Weiteres für den Verkehr gesperrt. Dieser Brückenzug wird als erstes abgebrochen. Die daran anschließenden Schritte sind Bestandteil der gegenwärtig laufenden Planungen.
Die bestehende Tonnagebegrenzung von 3,5 Tonnen bleibt für den verstärkten östlichen Brückenzug bestehen.

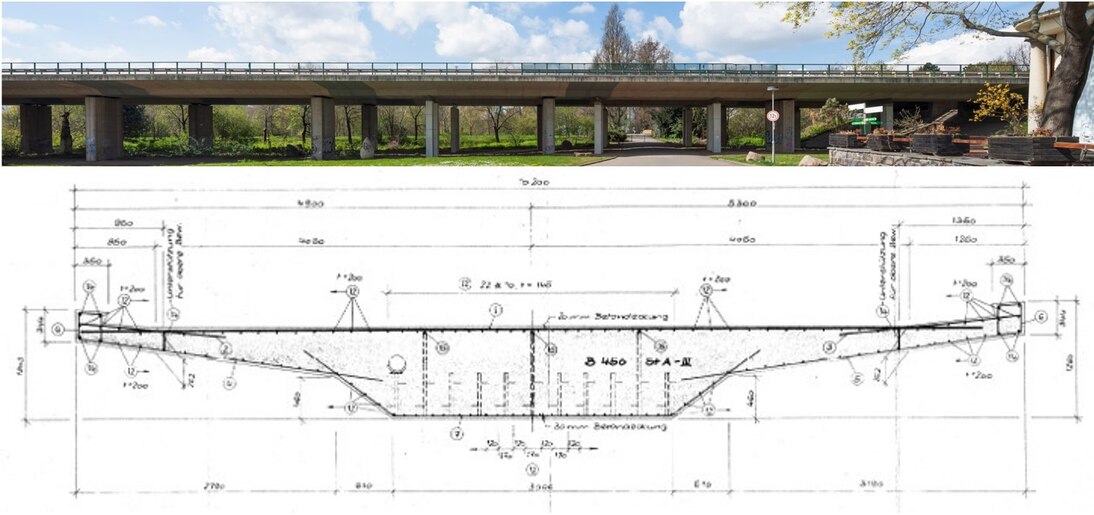

Warum wird der östliche Brückenzug gestützt?

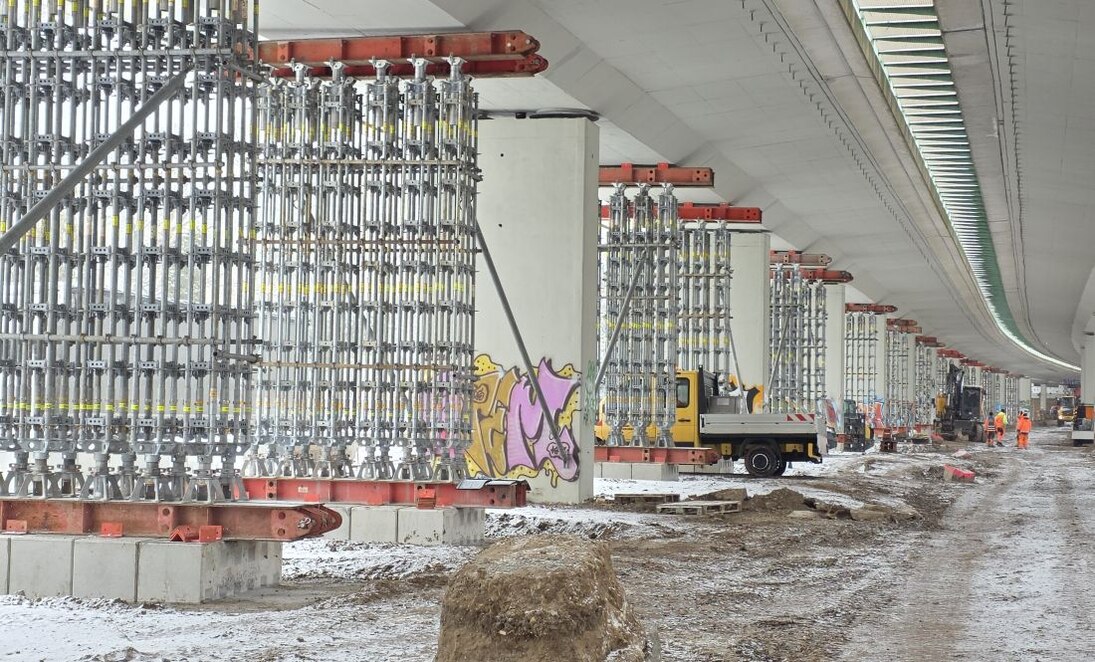

Prüfungen und statische Berechnungen haben gezeigt, dass der östliche Brückenzug der Agra‑Brücke ohne zusätzliche Maßnahmen nicht mehr ausreichend tragfähig ist. Eine Abstützung der Brücke ist erforderlich, um sie weiter als Verkehrsachse nutzen zu können. Um die Konstruktion zu stabilisieren, wurden daher 34 Stützelemente unter der Brücke errichtet. Jedes Brückenfeld erhielt zwei Elemente mit jeweils 16 Einzelstützen, die auf frostfrei gegründeten Fundamenten stehen. Dadurch verkürzen sich die Spannweiten von 21 auf 7 Meter, was die Brücke deutlich entlastet. Die Unterstützungskonstruktion bleibt stehen, bis der Ersatzneubau des westlichen Brückenzugs fertiggestellt ist.
Ist die Brücke noch sicher?
JA, unter den getroffenen Einschränkungen. Die Maßnahmen (Spurreduzierung, Lastbeschränkung, Geschwindigkeitsreduzierung) dienen dazu, die Belastung zu senken und die Sicherheit bis zum Ersatzneubau zu gewährleisten. Eine Instandsetzung ist nicht mehr möglich.
Wie lange hält die Brücke noch?
Wir reden nach derzeitigem Stand nicht mehr über zehn Jahre, sondern über eine deutlich kürzere Restnutzungsdauer. Die genaue Einschätzung ergibt die statische Nachrechnung – aber klar ist: Es sind nur noch wenige Jahre.
Was passiert mit dem Bauwerk langfristig?

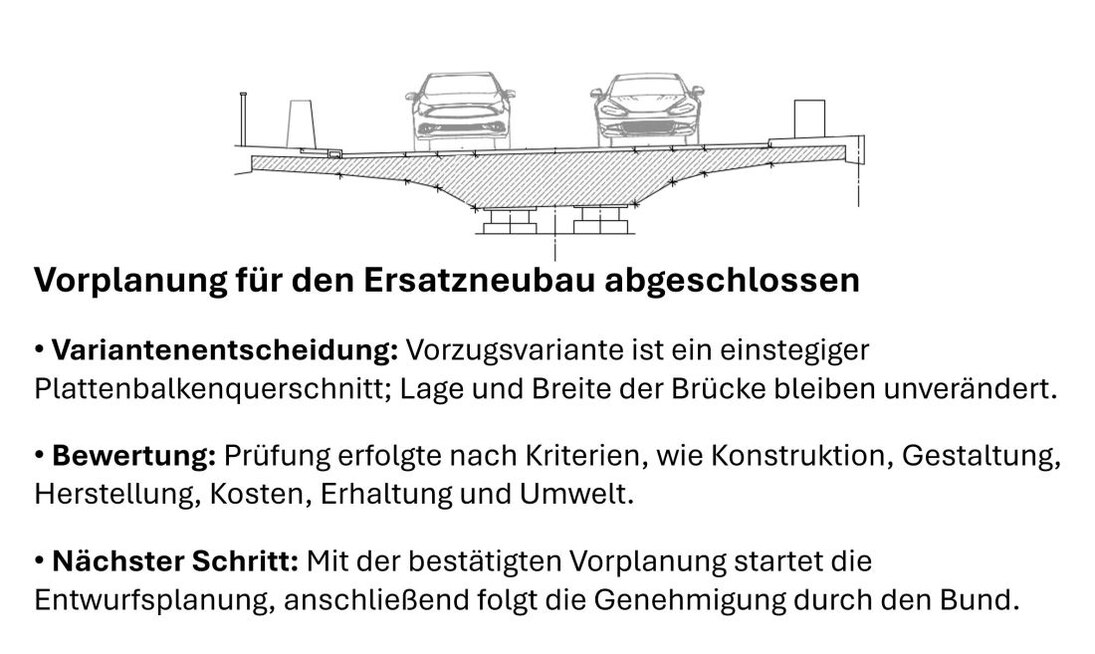

Die Brücke muss ersetzt werden. Ein Ersatzneubau wird vorbereitet. Eine Instandsetzung ist ausgeschlossen, da die Schäden zu gravierend sind. Eine Tunnel-Lösung wurde geprüft, ist aber nicht realistisch (Projektzeit 16–20 Jahre, ggf. +5–10 Jahre bei Klagen). Ein Ersatzneubau ist die einzige verantwortbare Lösung – technisch, zeitlich, finanziell und für die Menschen.
Was passiert mit den Kulturdenkmälern unterhalb der Brücke im Agra-Park?
Die unter der Brücke befindlichen Skulpturen des 4. Internationalen Leipziger Bildhauer-Pleinairs 1988, die als Kulturdenkmale in der Denkmalliste des Freistaates Sachsen geführt werden, werden innerhalb des Parks umgesetzt. Eine Dokumentation und Einmessung der Denkmale ist bereits erfolgt. Ein geeigneter Abstellplatz wird derzeit noch abgestimmt.
Wer ist verantwortlich für die Maßnahmen?
Das Landesamt für Straßenbau und Verkehr (LASuV) setzt die Maßnahmen um. Das Sächsische Staatsministerium für Infrastruktur und Landesentwicklung hat die sofortige Planung des Ersatzneubaus beauftragt.
Wie wird die Region eingebunden?
Wir stehen in engem Austausch mit der Stadt Markkleeberg, der Stadt Leipzig den Behörden vor Ort und dem Fernstraßenbundesamt für die Autobahnen. Die Region wird frühzeitig informiert und ist Teil aller Abstimmungen.
Wann liegen weitere Ergebnisse vor?
Die aktuell entnommenen Spannstahlproben werden im Labor untersucht. Anschließend erfolgen statische Nachrechnungen zur Ableitung von erforderlichen Maßnahmen. Bei neuen Erkenntnissen wird die Öffentlichkeit erneut informiert.
Welche Auswirkungen hat das für die Region?
- Verkehr: Einschränkungen auf der B 2/B 95, Umleitungen für den Schwerverkehr
- Wirtschaft: längere Transportwege für Unternehmen, insbesondere im Güterverkehr
- Alltag: Pendler und Anwohner müssen mit Verzögerungen rechnen
- Langfristig: Ersatzneubau soll die Region dauerhaft entlasten und die Verkehrssicherheit sichern
